ДАННЫЙ РАЗДЕЛ ПРЕДНАЗНАЧЕН ДЛЯ ТЕХ, КТО ВПЕРВЫЕ ИЛИ НЕДАВНО РЕШИЛ ИНВЕСТИРОВАТЬ СВОИ ДЕНЬГИ И ВРЕМЯ В ПЕРЕРАБОТКУ ОТВАЛОВ И ТЕРРИКОНОВ.
Поэтому просьба главных обогатителей объединений, ГОКов и ЦОФов не судить нас строго за нижеследующий текст – мол, «говорите об очевидных вещах». Для вас – да. Но практика показывает, что время идет – а все повторяется из года в год.
Информация ниже написана в 2009 году. Нужно отдать должное, за прошедшие годы профессионализм участников рынка заметно вырос, и мы периодически задаемся вопросом нужно ли оставлять на сайте эту статью. Если считаете, что информация ниже уже не актуальна или нуждается в дополнении – напишите нам, мы будем очень признательны за Ваше мнение и помощь.
Итак. Часто наблюдается такая ситуация: кто-либо хочет диверсифицировать свой бизнес, который уже принес значимую прибыль, и послушав рассказы друзей/знакомых о высокой доходности переработки техногенных отвалов, готов инвестировать в это направление. Такой человек/организация присматривает себе террикон/отвал и начинает поиск того, кто ему поставит оборудование для его обогащения. Причем, зачастую при определении ценности отвала новые в обогащении люди руководствуются исключительно химическим анализом исходного сырья, сделанным в «очень авторитетной лаборатории». Здесь кроется главная ошибка – хим. анализ может сказать только о теоретической возможности извлечения полезного продукта. Для понимания же того, что реально можно извлечь из сырья и что это будет стоить необходимо как минимум провести сито-фракционный, минералогический анализы и анализ на обогатимость тем или иным способом. В случае с угольным терриконом на первоначальной стадии минералогический анализ можно опустить. Проведя на основе сито-фракционного анализа исследование исходного сырья на обогатимость в лабораторных аппаратах, полностью моделирующих работу в реальных условиях, и после получения анализов продуктов обогащения можно уже будет с достоверностью в 99% сказать что получит заказчик на реальном объекте: каков будет процент выхода полезного компонента, каково будет его качество и какие капитальные и эксплуатационные затраты для этого потребуются.

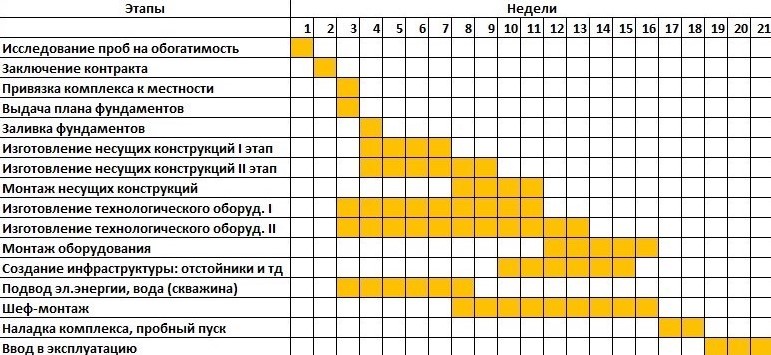

Благодаря десяткам инсталляций наших комплексов можем сказать, что ориентиром по срокам от момента подписания контракта до начала промышленной эксплуатации могут быть 6-8 месяцев. Ориентировочный план-график представлен ниже.
Для понимания ситуации по тем же терриконам вы можете ознакомиться с некоторыми из десятков проведенных нами исследований.
